理解核心冲突与协同点

  • JIT核心目标: 消除浪费(尤其是库存浪费),实现准时化生产,最小化在制品和成品库存,依赖精准的计划和可靠的供应商交付。
  • VMI核心目标: 将库存管理的责任和成本转移给供应商,供应商根据共享的需求预测和实际消耗数据,主动补货到客户指定的仓库(或生产线旁),提高响应速度和库存周转率。
  • 潜在冲突: VMI在客户端或供应商端持有库存,表面上与JIT的“零库存”理念相悖。
  • 协同点:
    • 信息共享是基石: 两者都极度依赖透明、实时、准确的信息流(需求预测、生产计划、库存水平、消耗数据)。
    • 减少整体供应链浪费: VMI减少了客户自身的库存持有成本和管理精力;JIT减少了生产过程中的在制品和成品浪费,两者结合可降低整个供应链的总库存和总成本。
    • 提升响应速度与灵活性: VMI的库存前置为JIT生产提供了更可靠的缓冲;JIT的拉动信号又指导VMI的精准补货,共同应对需求波动。
    • 强化供应商伙伴关系: 两者都要求与供应商建立高度信任、长期协作的战略伙伴关系。

实现JIT与VMI协同的关键策略

  1. 建立高度透明的信息共享平台:

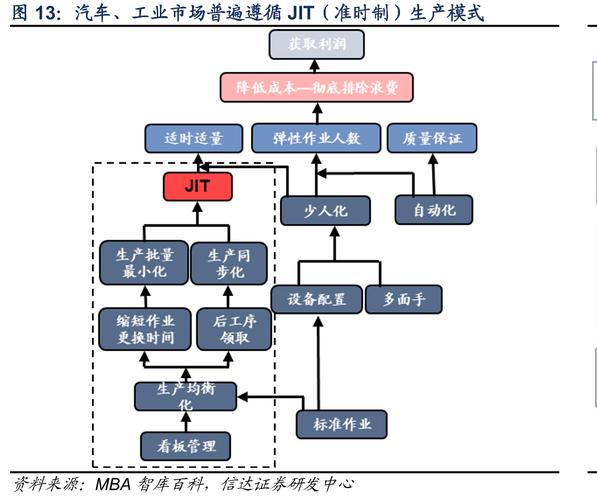

    jit精益生产的同时兼顾vmi模式
    (图片来源网络,侵删)
    • 技术支撑: 部署集成的供应链管理系统(如ERP, SCM, EDI, IoT平台),实现客户生产计划、实时库存数据(线边仓、VMI仓)、销售预测、物料消耗数据的实时共享。
    • 数据标准: 统一数据格式和定义(如物料编码、单位、时间戳),确保信息准确无误。
    • 预测协同: 客户提供滚动更新的需求预测(如未来13周),供应商基于此制定生产计划和补货计划,定期(如周/月)召开协同计划会议,调整预测和计划。
  2. 优化VMI库存策略与位置:

    • 库存位置:
      • 工厂内VMI仓: 最理想,但占用客户空间,适用于高价值、高消耗、体积小、供应风险高的关键物料,库存直接服务于JIT生产线,补货信号直接来自生产线消耗。
      • 工厂附近第三方物流仓(3PL VMI Hub): 平衡响应速度和客户空间占用,适用于体积较大、价值适中、需求稳定的物料,供应商管理库存,按JIT看板或订单高频次、小批量直送工位。
      • 供应商工厂/区域仓: 适用于标准化、低价值、供应稳定的物料,供应商根据客户JIT计划或看板信号,直接发货到工位,实现“真正的零库存”(客户端)。
    • 库存水平设定:
      • 基于JIT的节拍时间(Takt Time)、生产批量、供应商前置期(Lead Time)、运输频率、需求波动性(安全库存计算)共同设定。
      • 目标: 在保证JIT生产线不中断的前提下,最小化VMI仓内的库存量,采用动态安全库存模型,根据实际消耗和预测偏差自动调整。
      • 缓冲策略: VMI仓的库存是JIT生产线的“战略缓冲”,其大小应小于传统模式下的客户自有库存,且由供应商承担成本和管理责任。
  3. 实施精准的拉动式补货机制:

    • 信号触发: VMI补货必须由客户的实际消耗或生产计划(JIT拉动信号)触发,而非供应商的预测或推式计划。
    • 常用方法:
      • 电子看板(e-Kanban): 生产线消耗物料时,扫描物料条码或通过系统自动生成电子看板信号,实时传递给供应商或VMI管理系统,触发补货,看板卡包含物料信息、数量、送货地点、时间窗口。
      • 基于消耗的补货(Consumption-Based Replenishment): 系统实时监控VMI仓库存和客户生产线消耗速率,当库存低于预设的再订货点(ROP)时,自动生成补货订单给供应商。
      • 计划驱动的补货: 对于计划性较强的物料,供应商根据客户共享的周/日生产计划(MPS),提前备货到VMI仓,再根据实际生产拉动信号进行微调。
    • 小批量、高频次配送: VMI补货应配合JIT要求,采用小批量、多频次的运输(如 Milk Run 循环取货或直送工位),降低线边库存和运输成本。
  4. 强化供应商关系管理与绩效评估:

    • 战略伙伴关系: 选择少数核心、能力强的供应商实施VMI+JIT,签订长期合作协议,明确双方权责利(库存所有权转移点、成本分担、风险共担机制)。
    • 供应商赋能: 提供技术支持(如接入信息系统)、培训(JIT理念、看板操作)、甚至财务支持(如更优的付款条件),帮助供应商提升其自身的JIT生产能力和响应速度。
    • 绩效指标(KPI)协同:
      • 共同目标: 供应链总库存周转率、订单满足率(OTD)、生产计划达成率、总供应链成本。
      • 供应商VMI绩效: VMI仓库存周转率、补货准时率、库存准确率、需求预测准确率(供应商端)。
      • 客户JIT绩效: 线边库存水平、生产停线时间(因物料短缺)、物料齐套率。
      • 定期评审: 基于KPI进行月度/季度联合评审,分析问题,持续改进。
  5. 流程标准化与持续改进(Kaizen):

    jit精益生产的同时兼顾vmi模式
    (图片来源网络,侵删)
    • 标准化作业: 制定清晰的VMI运作流程(收货、存储、拣选、配送、信息处理)、JIT看板规则、异常处理流程(如缺料、质量问题)。
    • 可视化管理: 在VMI仓和生产线旁使用看板、安灯系统(Andon)、库存状态板等,让库存状态、补货进度、异常信息一目了然。
    • 持续改进: 建立跨职能团队(客户采购、生产、物流;供应商计划、物流、质量),定期运用精益工具(如VSM价值流图、5Why分析、PDCA循环)识别瓶颈、消除浪费、优化流程,关注点包括:
      • 缩短供应商前置期(Lead Time Reduction)。
      • 提高预测准确性。
      • 优化运输路线和频次。
      • 减少包装浪费和搬运。
      • 提升系统稳定性和数据质量。

成功实施的关键成功因素(CSF)与挑战

  • 关键成功因素:
    • 高层承诺与跨部门协作: 需要公司高层强力推动,打破采购、生产、物流、IT等部门壁垒。
    • 信任与透明: 客户与供应商之间建立高度信任,坦诚共享敏感数据和计划。
    • 技术投入: 稳定、集成、易用的信息系统是信息共享和流程自动化的基础。
    • 供应商能力: 供应商必须具备稳定的生产质量、灵活的产能、高效的物流管理能力和信息系统对接能力。
    • 变革管理: 对内部员工和供应商进行充分的培训和沟通,理解新模式的价值和操作方式。
  • 主要挑战与应对:
    • 供应商抵触或能力不足: 严格筛选供应商,提供支持和激励,分阶段实施,从最易成功的物料/供应商开始。
    • 需求波动大: 加强预测协同,采用更敏捷的补货策略(如动态安全库存),在VMI仓设置合理的缓冲,并与供应商约定波动响应机制。
    • 信息孤岛与数据质量: 投资系统集成,制定数据治理规范,明确数据责任人。
    • 库存所有权与成本核算: 在合同中清晰界定库存所有权转移点(如入库VMI仓时?上线消耗时?),建立公平的成本分担和结算机制(如基于实际消耗结算)。
    • 运输成本增加: 通过优化配送网络(如Milk Run)、提高装载率、与供应商共同优化包装和运输方式来降低单位运输成本。

协同效应与价值

将JIT与VMI有效结合,并非简单的叠加,而是通过信息流的无缝衔接、库存责任的优化转移、拉动式补货的精准执行、以及战略伙伴关系的深度绑定,实现:

  1. 更低的供应链总成本: 客户减少库存持有成本和管理成本;供应商通过更精准的计划和规模效应降低生产成本;整体物流效率提升。
  2. 更高的响应速度与柔性: VMI的库存前置为JIT生产提供“即时可用”的保障,共同应对市场变化和需求波动。
  3. 卓越的运营效率: 消除供应链各环节的浪费(过量库存、等待、搬运、不良品),提升库存周转率和资产利用率。
  4. 增强的供应链韧性: 通过紧密协作和风险共担,提高应对供应中断风险的能力。
  5. 深化竞争优势: 打造敏捷、高效、低成本的供应链,提升客户满意度和市场竞争力。

本质上,成功的JIT+VMI模式,是将“精益思想”从工厂内部延伸至整个供应链,通过协同管理库存流和信息流,在保证JIT生产“零中断”的同时,实现整个链条的“低浪费”和“高价值”。 这需要战略眼光、技术投入、流程优化和最重要的——与供应商建立真正的信任与伙伴关系。
